Article
Etudes techniques
42 fois
6 min

Le planning chemin de fer

A retenir
  • Le planning chemin de fer est différent d’un planning Gantt et sa lecture demande souvent un peu plus d’habitude.
  • Il est surtout utilisé sur certains chantiers, notamment lorsque les travaux s’organisent sur un linéaire ou selon une cadence d’avancement.
  • Il intègre dans une même lecture le temps, l’emplacement des tâches et les interactions entre les phases du projet.
  • C’est un outil pertinent pour suivre l’avancement, coordonner plusieurs interventions et mieux visualiser les contraintes du chantier.

Le planning chemin de fer est un outil de planification utilisé pour organiser des travaux en tenant compte à la fois du temps et de la position des tâches sur le chantier. Dans les Travaux Publics, il est particulièrement utile lorsque l’avancement dépend d’un linéaire, d’une cadence de production ou de la coordination de plusieurs interventions sur un même axe. Cet article explique son principe, les informations qu’il rassemble, les types de chantiers concernés ainsi que ses principaux avantages et limites.

Qu’est-ce qu’un planning chemin de fer ?

Le planning chemin de fer est une représentation graphique de l’avancement d’un chantier dans l’espace et dans le temps. Contrairement à un planning Gantt, qui présente surtout les tâches sur une échelle calendaire, il met en relation la durée des opérations et leur position sur le projet.

Cette logique est particulièrement utile sur les opérations linéaires ou sur les chantiers où plusieurs équipes avancent selon une cadence précise. Elle permet de voir non seulement quand une tâche commence et se termine, mais aussi où elle se situe et comment elle se déplace dans l’emprise du chantier.

Dans les Travaux Publics, ce type de planning peut être lu en lien avec d’autres documents d’exécution, comme le tracé en plan, le profil en long, le profil en travers ou encore les données de terrassement. Il devient alors un outil de coordination plus complet qu’un simple calendrier de tâches.

Quels éléments retrouve-t-on dans un planning chemin de fer ?

Un planning chemin de fer rassemble plusieurs informations utiles à la conduite du chantier. Il ne se limite pas à une suite d’activités. Il cherche au contraire à faire apparaître les liens entre la production, la localisation des travaux et leur enchaînement.

  • le point de départ et le point d’arrivée de chaque tâche ;
  • la durée prévisionnelle de chaque intervention ;
  • la cadence d’avancement retenue ;
  • les moyens matériels mobilisés ;
  • les quantités ou volumes associés à certaines phases ;
  • les couches de matériaux ou les zones techniques concernées ;
  • les interventions extérieures, comme celles d’un sous-traitant ou d’un autre corps d’état ;
  • les points sensibles, les zones critiques et les arrêts éventuels.

Cette lecture permet d’anticiper les interfaces entre les tâches. Elle aide aussi à repérer les chevauchements, les risques de saturation d’une zone ou les conflits de circulation et d’accès.

Sur quels types de travaux peut-on le trouver ?

Le planning chemin de fer est surtout utilisé sur les chantiers linéaires ou sur les opérations de grande ampleur. On le rencontre notamment sur des travaux routiers, autoroutiers, ferroviaires, de terrassement massif, de canalisation, de tunnel ou sur certains ouvrages qui s’exécutent selon une progression spatiale bien définie.

Il est également pertinent lorsque plusieurs entreprises ou plusieurs équipes doivent intervenir successivement sur un même axe. Dans ce cas, il facilite la coordination de la coactivité et la visualisation des cadences d’avancement.

Plus largement, ce type de planning peut aussi être utile sur des opérations comportant des zones répétitives ou des séquences de production similaires. Son intérêt augmente dès que la position de la tâche sur le chantier devient aussi importante que sa durée.

Les avantages et les limites d’un planning chemin de fer

Les avantages

Le premier avantage de ce planning est de représenter l’avancement du chantier avec une logique de cadence. Il ne montre pas seulement qu’une tâche existe, mais aussi comment elle progresse dans l’espace et dans le temps.

Il permet également d’intégrer les contraintes liées à l’emplacement des travaux. Cela aide à visualiser les interfaces entre les tâches, à répartir les moyens et à éviter certaines superpositions trop lourdes sur une même zone.

Enfin, le planning chemin de fer donne une lecture utile pour les grands chantiers. Il facilite le suivi de l’avancement, la coordination des entreprises et l’identification rapide des points sensibles ou des décalages de production.

Les limites

Sa lecture peut être moins immédiate pour des équipes peu habituées à ce type de représentation. Un programme détaillé devient vite difficile à interpréter si le document est trop dense ou mal structuré.

Sa construction demande aussi du temps. Pour rester utile, il doit être alimenté avec des données fiables, mis à jour régulièrement et cohérent avec les autres documents du chantier. Cette exigence le rend plus lourd à produire qu’un planning plus classique.

Enfin, il n’est pas toujours nécessaire. Sur un chantier court, peu complexe ou sans logique spatiale marquée, un planning Gantt peut rester plus simple à réaliser et à partager.

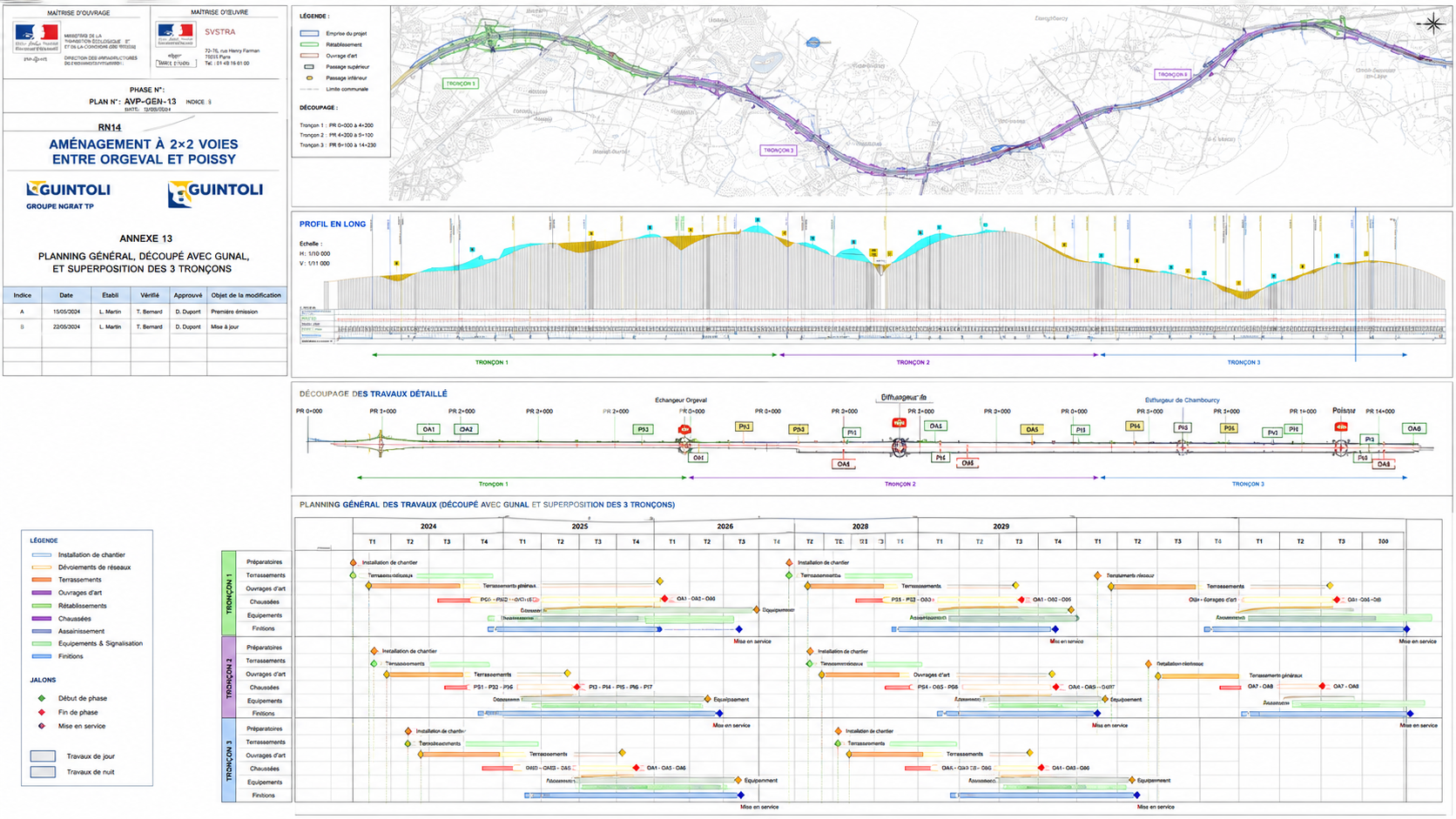

Exemple d’un planning chemin de fer

Un planning chemin de fer complet est souvent lu comme un ensemble de représentations complémentaires. Il peut regrouper plusieurs vues qui aident à comprendre le projet dans sa globalité.
  • la vue en plan du projet, qui situe le tracé ou l’emprise générale ;
  • le profil en long, qui aide à lire les altitudes, les pentes et la progression des travaux ;
  • les données de mouvement des terres, utiles pour relier déblais, remblais et cadences de production ;
  • le planning espace-temps lui-même, qui montre l’enchaînement des tâches sur le linéaire du chantier.

Cette décomposition permet de relier la planification aux documents techniques d’exécution. Elle donne une vision plus concrète du chantier, en particulier sur les opérations de terrassement ou d’infrastructure où l’emplacement des tâches a un impact direct sur le délai et sur l’organisation des moyens.

Pour aller plus loin

Pour mieux comprendre la logique générale de préparation et d’organisation des délais, vous pouvez consulter sur tpdemain la ressource Planification de projet. Elle permet de replacer le planning chemin de fer dans l’ensemble des outils utilisés pour organiser les ressources, les étapes et le calendrier du chantier. En complément, La préparation et l’organisation d’un chantier TP rappelle la place du planning prévisionnel dans le dossier de préparation.

Pour relier ce type de planning aux documents graphiques du projet, vous pouvez aussi consulter Le tracé en plan, Le profil en long et Le profil en travers. Ces ressources aident à comprendre pourquoi un planning chemin de fer s’appuie souvent sur la géométrie du projet et sur la lecture du linéaire.

Ont contribué à l’article :
Frédéric BUTTET
AG
JT
Recommandé par tpdemain
Navigation
