- La planification permet d’associer les moyens matériels et humains aux différentes tâches d’exécution.
- Le planning Gantt permet de visualiser la chronologie du chantier.
- Sa réalisation se fait généralement à l’aide de logiciels dédiés.
- C’est l’un des outils de planification les plus utilisés par les entreprises de Travaux Publics.
Dans les Travaux Publics, la planification permet d’organiser les tâches, les moyens humains, les matériels et les délais d’exécution. Le planning Gantt est l’un des outils les plus utilisés pour représenter cette organisation dans le temps. Il aide à visualiser la chronologie du chantier, à anticiper les enchaînements de tâches et à suivre l’avancement réel des travaux.
Qu’est-ce qu’une planification ?
La planification consiste à organiser les travaux dans le temps. Elle fait apparaître les tâches du chantier, leur ordre logique et leur durée prévisionnelle. De plus, elle aide à prévoir les besoins en personnel, en matériel et en matériaux.
Elle sert aussi à construire un déroulement cohérent du chantier. Par exemple, elle permet d’identifier les tâches préparatoires, les phases qui se suivent et celles qui peuvent avancer en parallèle. Ainsi, l’entreprise prépare mieux son intervention.
La planification ne reste pas figée. Au contraire, l’équipe la recale régulièrement selon la réalité du terrain. Elle tient alors compte des intempéries, des pannes, des retards d’approvisionnement ou d’un changement de mode opératoire. Enfin, elle permet de vérifier l’avancement des travaux tout au long du chantier.
Étapes et élaboration d’un planning
D’abord, l’entreprise analyse le chantier. Elle étudie les plans, les contraintes du site, les accès, les quantités et les méthodes d’exécution possibles. Ensuite, elle découpe le projet en tâches élémentaires.
Puis, elle ordonne ces tâches dans le temps. Elle détermine leur durée et repère les dépendances entre elles. Cette étape est essentielle, car elle évite les incohérences dans l’enchaînement des travaux.
Pour élaborer un planning, l’entreprise doit aussi rassembler plusieurs données utiles :
- les tâches à réaliser à partir du détail estimatif ;
- les rendements prévisionnels de chaque tâche ;
- les rendements liés aux carrières, centrales ou approvisionnements ;
- le délai du chantier indiqué dans les pièces du marché ;
- les moyens matériels et humains disponibles.
Ensuite, l’entreprise imbrique les tâches selon les contraintes du chantier. Elle vérifie alors la cohérence d’ensemble. Ainsi, elle construit un planning réaliste, lisible et compatible avec le délai contractuel.
Comment créer un planning Gantt ?
Dans un planning Gantt, chaque tâche occupe une ligne. En face, une échelle de temps présente les jours, les semaines ou les mois. Le diagramme montre alors la durée de la tâche par une barre horizontale.
La position de cette barre indique la date de début et la date de fin prévues. De plus, le diagramme met en évidence les tâches qui se suivent et celles qui avancent en parallèle. Ainsi, le lecteur comprend rapidement la chronologie du chantier.
L’entreprise peut aussi ajouter d’autres informations utiles. Par exemple, elle peut faire apparaître les effectifs, les matériels, les quantités, les jalons ou certains points de contrôle. De ce fait, le planning devient un véritable outil de pilotage.
En pratique, les équipes réalisent ce document avec un logiciel spécifique. Cependant, l’essentiel ne réside pas dans l’outil. Il faut surtout construire un planning simple à lire, facile à mettre à jour et cohérent avec la réalité du chantier.

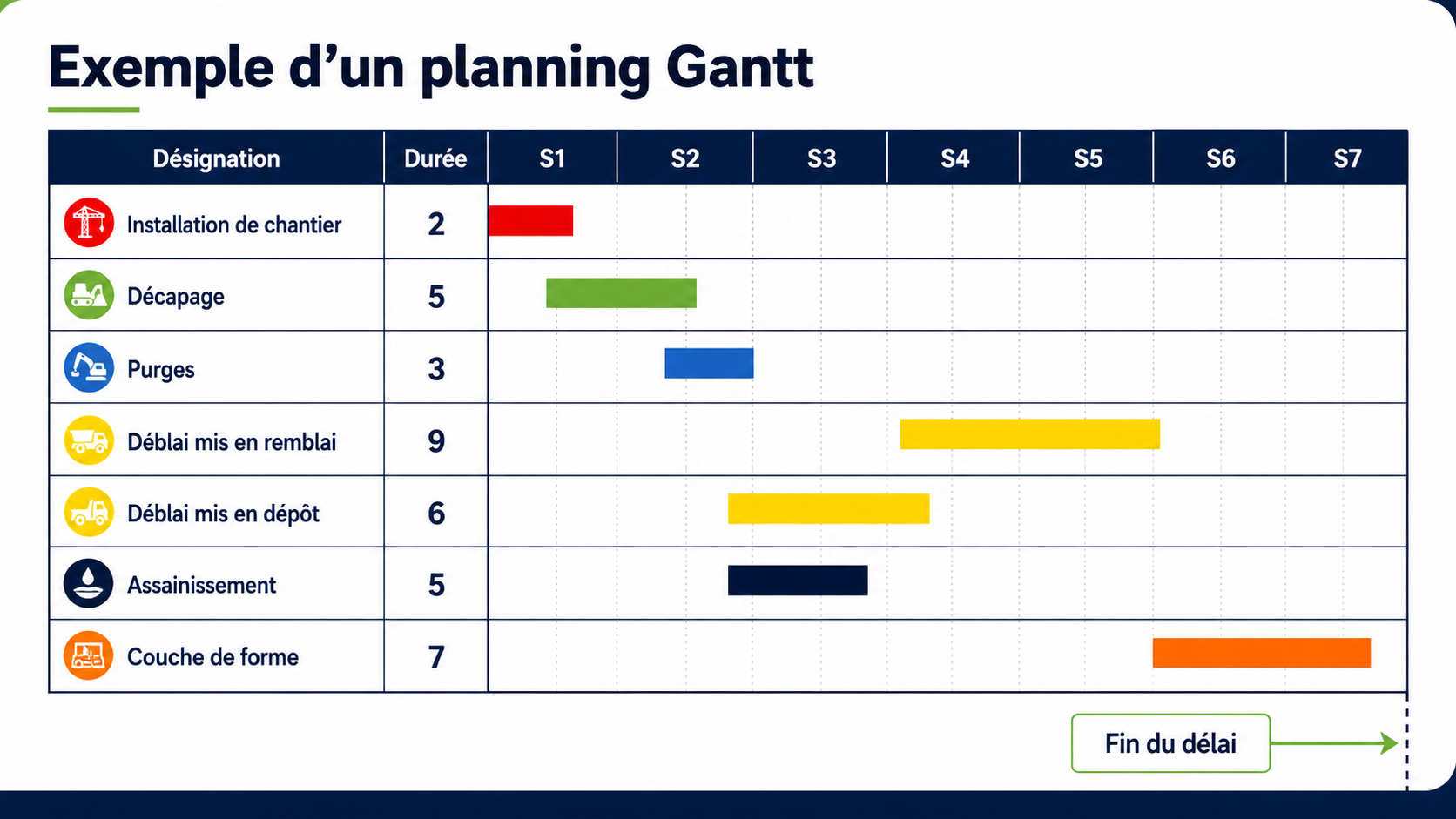

Exemple d’un planning Gantt

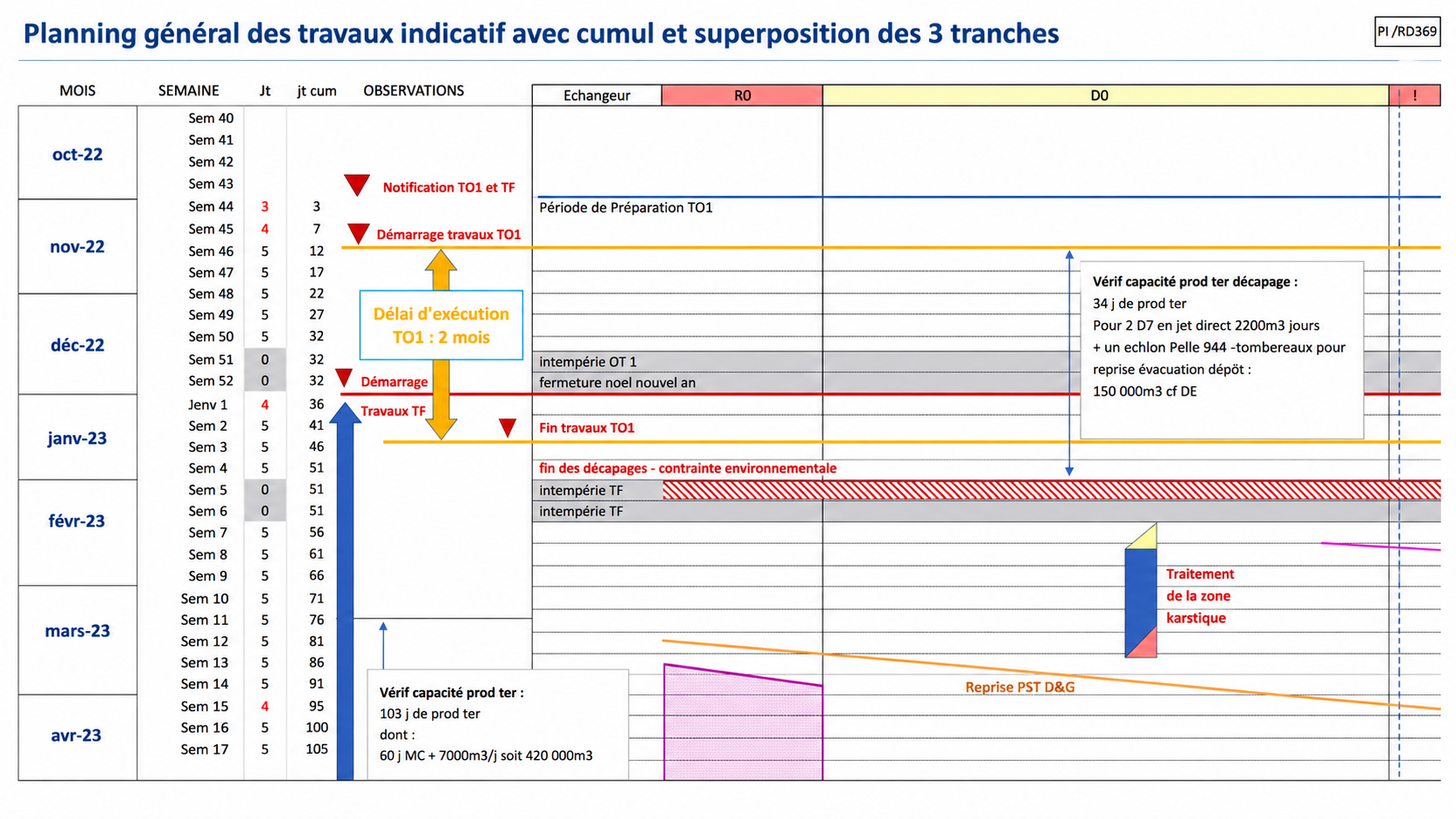

Sur un chantier de terrassement, le planning Gantt peut présenter l’installation de chantier, le piquetage, le décapage, les terrassements généraux, la mise en forme, le compactage et les finitions. Chaque phase apparaît sur une ligne avec sa durée prévisionnelle. Ensuite, le diagramme montre l’enchaînement des opérations dans le temps.
Cette lecture permet de repérer les périodes chargées. Elle aide aussi à voir si certaines tâches peuvent avancer en parallèle. Enfin, elle met en évidence les phases qui risquent de décaler l’ensemble du chantier.

Le planning Gantt devient donc un support utile pour préparer le travail, suivre l’avancement et échanger avec les équipes. De plus, il aide l’encadrement à ajuster l’organisation quand le chantier évolue.
Pour aller plus loin
Pour approfondir le sujet, vous pouvez consulter sur tpdemain la ressource Diagramme de Gantt. Elle permet de mieux comprendre la logique de cet outil et sa lecture dans un contexte de chantier. En complément, Planification de projet replace le planning dans une démarche plus large d’organisation des tâches, des moyens et des délais.
